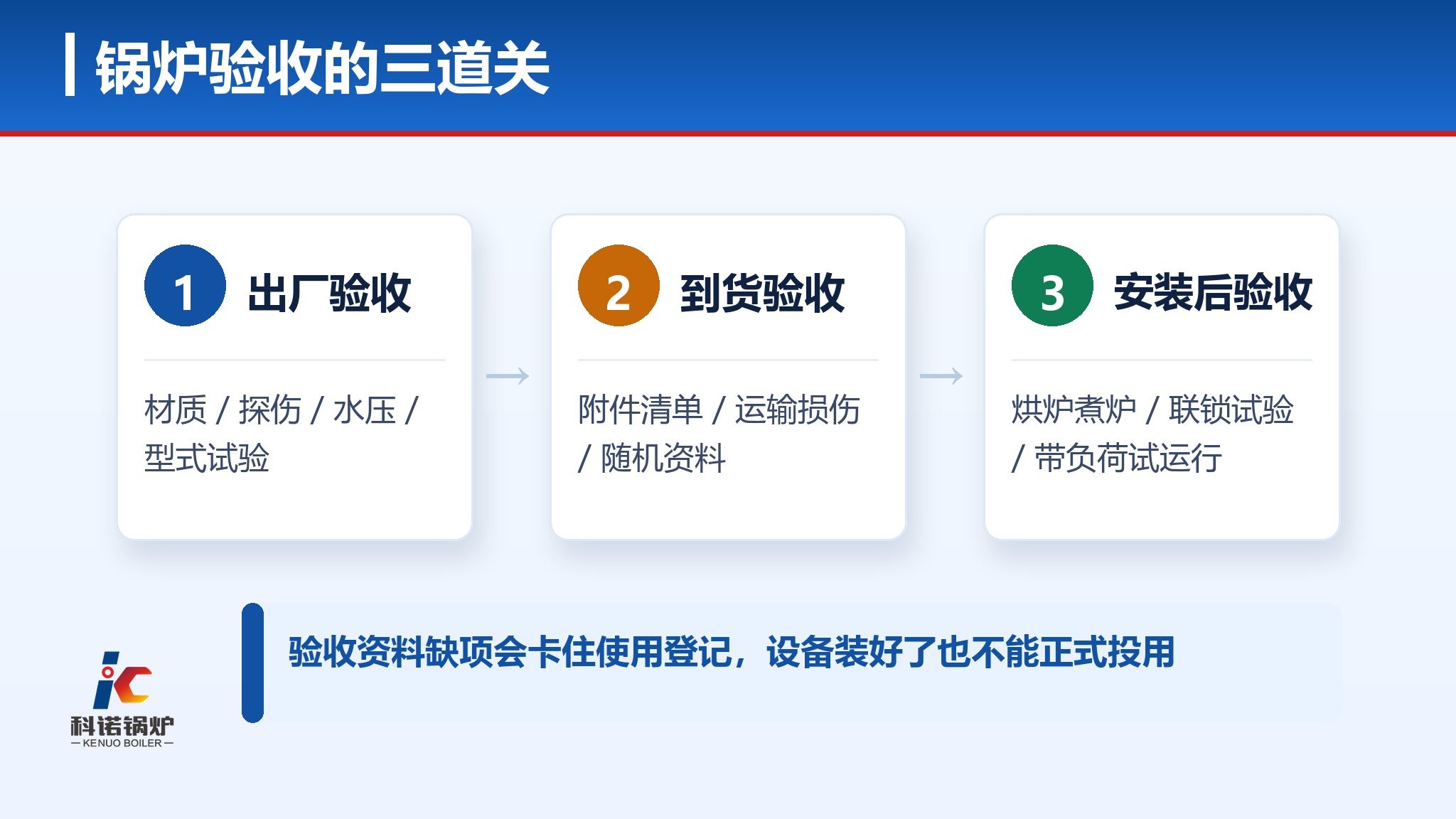

锅炉验收分三道关,出厂验收看的是制造质量,到货验收看的是清点和运输损伤,安装后验收看的是调试和点火能不能达到设计指标。这三道关缺一道,后面都会出问题,尤其是资料这一块,验收资料缺项会直接导致使用登记办不下来,锅炉装好了也不能正式投用。采购合同里的付款节点要和这三道关挂钩,把该在哪个节点付多少比例写清楚,比事后扯皮管用得多。
出厂验收:见证制造与试验
出厂验收是三道关里最容易被省略的一道,中小项目往往只等到货,但锅炉的制造质量在这道关就已经定死了,到货以后能看出来的只有外观。

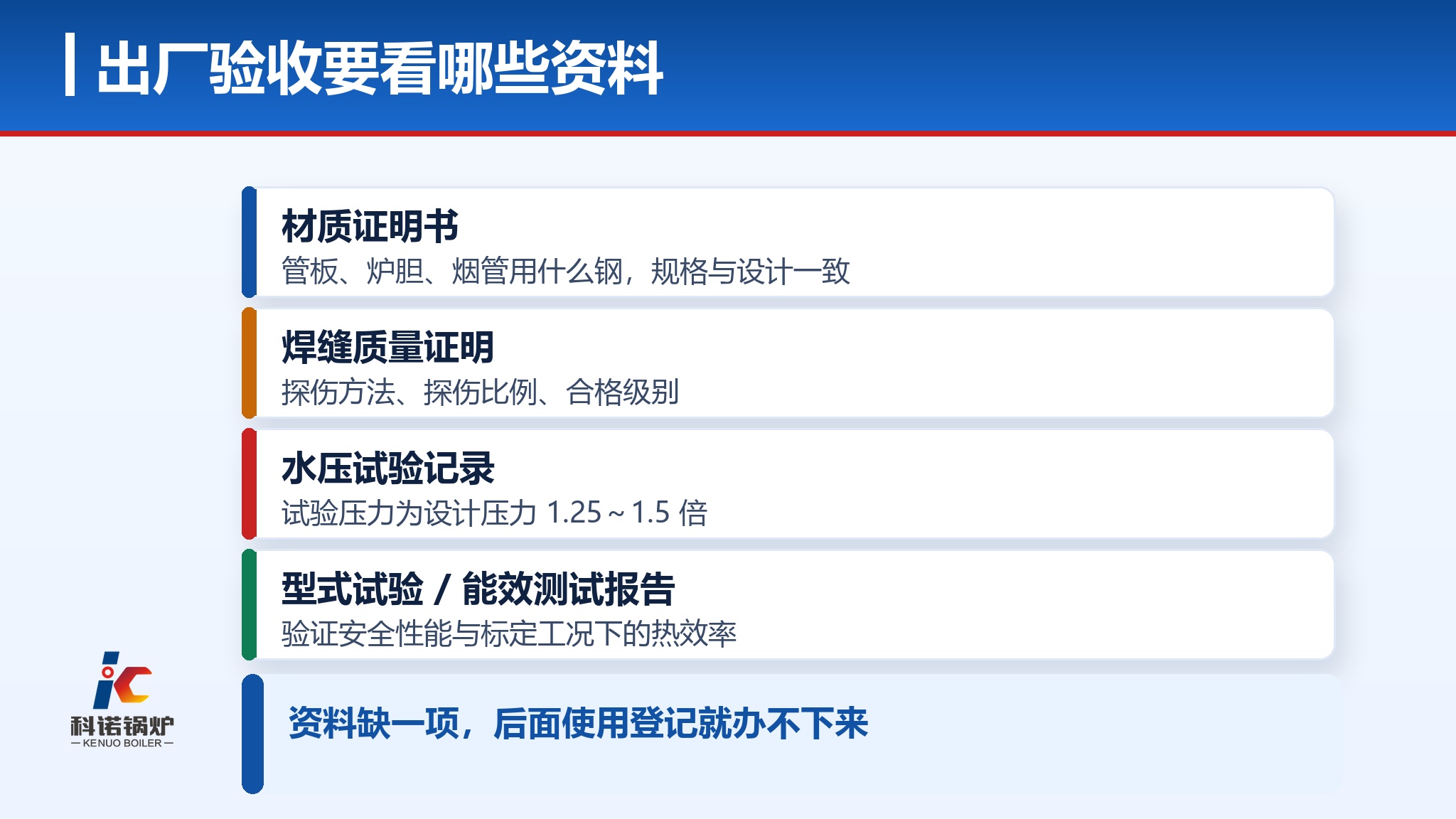

出厂验收要看的是资料和记录,主要受压元件的材质证明书,管板、炉胆、烟管用的是什么钢、规格是多少,要和设计一致。焊缝的质量证明,包括探伤方法、探伤比例和合格级别,通常采用射线或者超声检测,比例按规程要求执行。
水压试验记录是核心资料之一,锅炉本体在出厂前要做水压试验,试验压力按规程规定,一般是设计压力的 1.25 到 1.5 倍,保压时间和合格判据都有明确要求。这份记录能证明承压部件的强度和密封性。
型式试验报告和能效测试报告也要看。型式试验是验证产品设计是否满足安全性能要求,能效测试报告则反映这台型号在标定工况下的热效率水平。
采购金额较大的项目,可以派人到厂见证关键工序,比如水压试验、探伤检测、总装。见证不等于替厂家把关,而是拿到第一手的过程记录,后续出问题时有依据。

到货验收:清点、外观、随机资料
设备运到现场,到货验收要当天完成,因为运输损伤的责任划分是从卸货开始的。
清点要对着供货清单逐项核对,本体、燃烧器、控制系统、安全附件、阀门仪表、备品备件,数量型号一项一项对。常见的纠纷就出在随机附件上,报价单里包含的某些附件,到货时发现没有,或者型号不对,这时候如果当时没清点,后面很难说清。
外观检查看运输过程中的碰伤、变形、防腐涂层破损。本体的大件运输容易在吊装位置留下痕迹,轻微的漆面破损可以现场处理,涉及承压部件的碰伤必须记录并要求厂家出具处理方案。
随机资料包括产品合格证、监督检验证书、总图与主要部件图、安装使用说明书、主要受压元件清单。监督检验证书是后续办理使用登记的必备材料,缺了这一项,安装完也走不完登记流程。
安装后验收:从水压试验到带负荷试运行
安装完成以后的验收环节最多,也最能反映安装质量。
安装单位在管路连接完成后要再做一次水压试验,验证现场焊接和连接部位的密封性。这次试验的记录同样要留存。
烘炉和煮炉是新锅炉投运前的必经步骤。烘炉的目的是把炉墙和保温层里的水分缓慢排出,升温过快会导致炉墙开裂,轻型炉墙一般需要两到四天,重型炉墙要五到七天。煮炉则是用化学药剂清除受热面内侧的油污和铁锈,让金属表面形成保护膜,通常持续两到三天。
安全附件的整定和联锁试验是验收的重点。安全阀的整定压力一般设为工作压力的 1.05 到 1.1 倍,整定后要铅封。压力控制器、水位控制、温度控制这些要逐项试验动作值是否准确。联锁保护要做模拟动作试验,超压、超温、低水位、熄火、燃气泄漏这五重保护,每一项都要能独立触发停炉并报警。
带负荷试运行是最后一道检验,也是最能暴露问题的环节。要在设计负荷下连续运行足够长的时间,观察蒸汽压力和温度是否稳定、排烟温度是否在设计范围、燃烧是否稳定、噪声振动是否正常。如果有条件,在试运行期间同步做一次烟气排放实测和能效实测,把排放值和热效率的实际数据拿下来,作为后续运行管理的基准。
资料移交和操作培训往往被忽略,但这两件事直接决定后期能不能用好。移交的资料包括竣工图、调试记录、整定记录、运行操作规程,培训要覆盖操作人员,把启停顺序、日常巡检项目、异常处理讲清楚。

验收资料缺项会卡住使用登记
这是最容易被低估的一个连锁反应。锅炉属于特种设备,投用前要办理使用登记。办登记需要提交的材料包括监督检验证书、产品质量证明书、安装告知回执、安装监督检验报告等。这些材料里的任何一份缺失,登记流程都走不完。
实践中常见的情况是,设备装好了、试运行也做了,但出厂资料里的某一份在运输过程中丢失,或者安装单位没有及时办理告知手续,结果锅炉处于装好但不能正式投用的状态。停在那里每一天都是损失。
避免这个问题的办法是把资料核对放进到货验收的清单里,发现缺项当场提出,不要等到办登记的时候才发现。安装环节的告知手续,要在安装开工前就办好,这是安装单位和使用单位共同的责任。

合同里把验收条款写清楚
验收能不能顺利推进,很大程度上取决于合同怎么签。
第一个要写清的是付款节点,常见的做法是预付款、到货款、安装调试款、验收合格后的质保金,几个节点分别对应到货验收、试运行完成、资料移交齐全这几个动作。把付款和验收动作绑定,验收才有推进力。
第二个要写清的是性能指标怎么测。热效率、排烟温度、氮氧化物排放这些指标,要在什么工况下测、用什么方法测、由谁来测、测出来不达标怎么处理,这些如果不写清楚,验收时就容易各说各的。比较稳妥的做法是约定在额定负荷下测试,连续运行时间不少于规定时长,测试方法按现行标准执行,测试由双方认可的第三方机构承担。
第三个要写清的是随机资料清单,把需要的证书、图纸、说明书的名称和份数逐项列出,作为附件放进合同。
第四个是质保期的起算时间和范围。质保期从验收合格之日起算,还是从到货之日起算,两者可能差好几个月。质保范围要明确整机和主要部件的区别,有些厂家对本体和燃烧器给不同的质保年限。
关于锅炉验收,几个常被问到的问题
Q:锅炉到货后可以不验收就直接安装吗?
A:不建议。到货验收是划分运输损伤责任的节点,卸货后再发现碰伤就很难说清是谁的责任。而且随机资料要在第一时间核对,缺件早发现早补齐,不要等到办使用登记时才发现,那时候补办会耽误投用时间。
Q:水压试验要做几次?
A:至少两次。出厂前厂家要做一次本体水压试验,留存记录随货提供;现场安装完成后,安装单位要对现场连接的管路和本体再做一次,验证连接部位的密封性,这次试验要有安装单位和监检机构参与,记录留存。
Q:安全阀的整定压力怎么定?
A:一般为锅炉工作压力的 1.05 到 1.1 倍,具体数值按规程和设计文件确定。整定合格后要做铅封,使用过程中不得随意调整。安全阀属于安全附件,需要定期校验,校验周期和记录要纳入设备档案管理。
Q:带负荷试运行要跑多久?
A:没有统一标准,一般要求连续运行不少于若干小时并在额定工况下稳定。关键不是时间长短,而是能不能覆盖各种工况,包括低负荷运行、负荷变化、启停,把这些工况都跑一遍才能暴露问题。有条件的话试运行期间同步做排放和能效实测。
Q:验收不合格怎么办?
A:按合同约定的流程处理。属于制造质量的,要求厂家整改或者更换;属于安装质量的,由安装单位负责;性能指标不达标的,按合同约定的违约条款处理。所以合同里的性能指标和测试方法要写清楚,否则验收时没有依据。
